Proiectul noii Centrale Electrice de Termoficare CET Titan a intrat într-o nouă etapă, după semnarea contractului de finanțare în valoare de aproximativ 289 de milioane de lei.
Fondurile vor fi folosite pentru achiziția echipamentelor și realizarea lucrărilor de construcție ale noii centrale de cogenerare de înaltă eficiență.
Prima centrală construită de la zero după 1979
Investiția este realizată de Titan Power S.A., companie de proiect deținută majoritar de Societatea de Administrare a Participațiilor în Energie (SAPE) și minoritar de Electrocentrale Grup S.A.
Potrivit reprezentanților SAPE, CET Titan va fi prima centrală electrică de termoficare construită de la zero în București după anul 1979, urmând să contribuie la consolidarea securității energetice a Capitalei și la îmbunătățirea alimentării cu energie termică, în special în sectoarele 2 și 3.
Finanțarea este asigurată de CEC Bank și Exim Banca Românească
Proiectul beneficiază de o finanțare de aproximativ 289 de milioane de lei, asigurată printr-un sindicat bancar format din CEC Bank și Exim Banca Românească.
Reprezentanții SAPE susțin că finanțarea confirmă viabilitatea tehnică și economică a investiției și că următoarea etapă presupune respectarea termenelor de execuție și controlul strict al costurilor.
Ce va produce noua centrală
La finalizarea investiției, CET Titan va produce anual aproximativ:
- 400 GWh de energie electrică, care va fi livrată în Sistemul Energetic Național;
- 200 GWh de energie termică, destinată Sistemului de Alimentare Centralizată cu Energie Termică al Municipiului București (SACET).
Noua centrală va utiliza tehnologii moderne de cogenerare de înaltă eficiență, iar proiectul este conceput astfel încât, pe viitor, să poată folosi și combustibili cu emisii reduse de carbon, inclusiv amestecuri de gaze naturale și hidrogen, în funcție de evoluția tehnologiilor și a legislației.

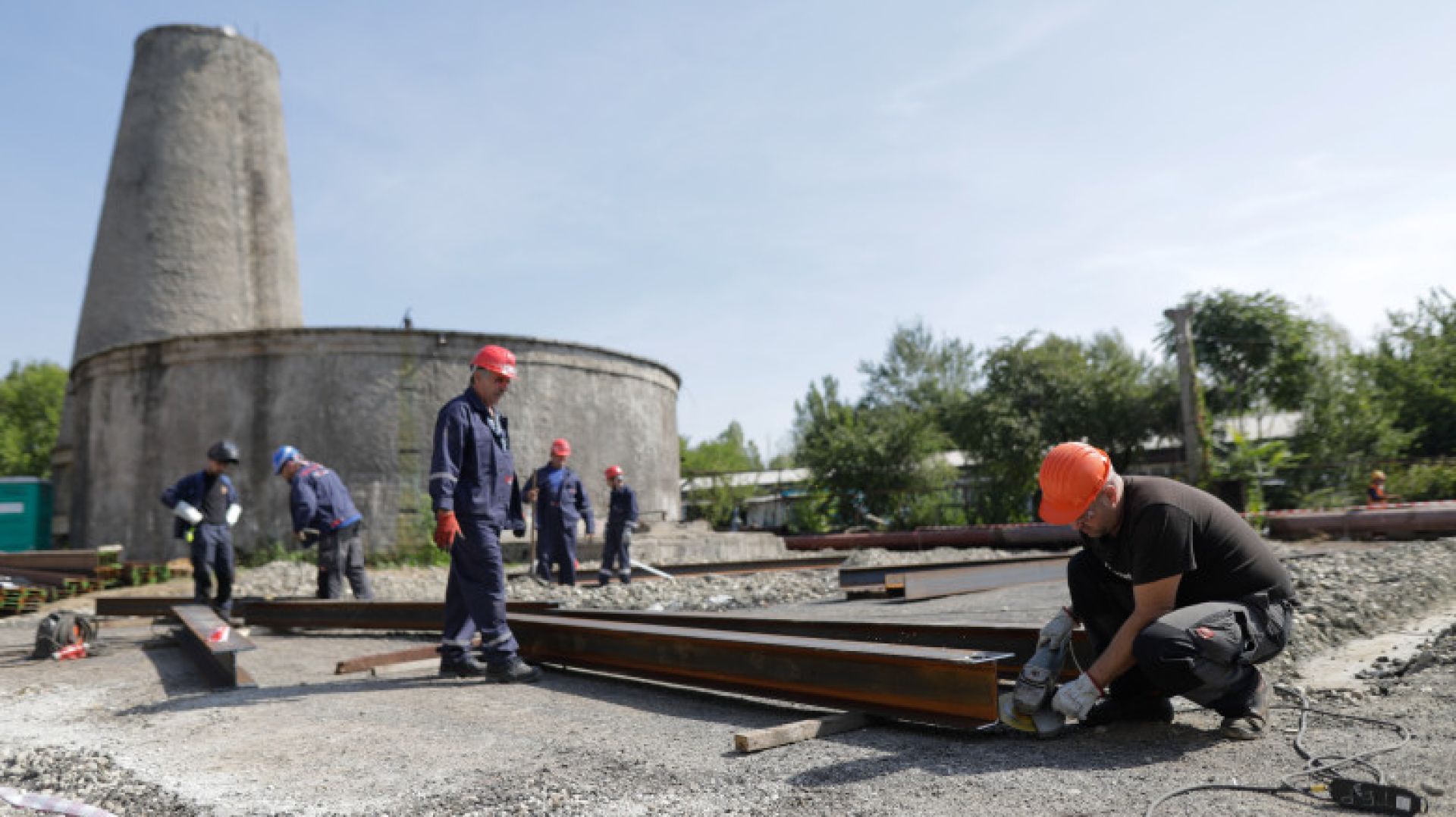

Lucrările sunt deja în desfășurare
Prima etapă a proiectului a fost finalizată prin demolarea construcțiilor existente și pregătirea terenului pentru noua investiție.
În prezent, se desfășoară activitățile necesare începerii construcției instalațiilor principale, iar durata estimată până la punerea în funcțiune a centralei este de aproximativ 14 luni, în funcție de ritmul lucrărilor, procesul de autorizare și etapele de testare.
